HOME > 施工事例 > お客様邸建築日誌 > 【12】和歌山市有家

2010/8/1(日) 和歌山市有家 建築地 (解体)



和歌山市内にて、住み慣れた築20年のお家の建て替え工事が始まりました。





お子様の健康などに配慮されての事だと思いますが、思い出のたくさん詰まった家を

解体するのは、やはり寂しいですよね。

今の家から仮住まいへ引っ越す前に、記念撮影をされたのだとか。



これから、健康で快適な新しい住まいが完成するまでをレポートして行きたいと思います。



                                                    先頭に戻る



8/7(土) 地鎮祭

更地になった土地にて、地鎮祭が行われました。





施主様による鍬入れ、玉串奉天などを行います。





最後はお神酒で乾杯します。ご邸宅の竣工を祈願して、乾杯!!





おめでとうございます。工事の無事と、素敵なお家の竣工をお祈りします。





その後は施主様、営業担当、設計担当、監督が揃って、着工前の最終打合せを行います。

建物の位置などを細かくチェックして行きます。





これから約4ヶ月間、近隣の方には工事の音や工事車両の出入りなどで

ご迷惑をお掛けしますが、宜しくお願いします。





                                                    先頭に戻る



8/16(月) 型枠・配筋



家の土台となる「型枠」が組まれ始めていました。





型枠の中が、どうなっているのか見てみましょう。

地中からの湿気が上がって来ないように、しっかりと防湿シートが施工されています。

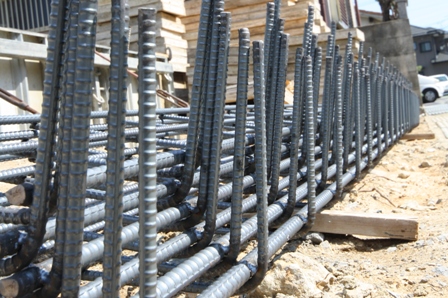

これから型枠の中に配置される鉄筋たち。

パナソニック電工の構造計算に基づいて、場所によって鉄筋の太さや量が違います。





                                                    先頭に戻る



8/24(火) コンクリート

配筋検査を終え、コンクリートが流し込まれました。



1邸につき約15㎥のコンクリートが必要になるそうで、それはミキサー車6台にも

及ぶそうです。







                                                    先頭に戻る

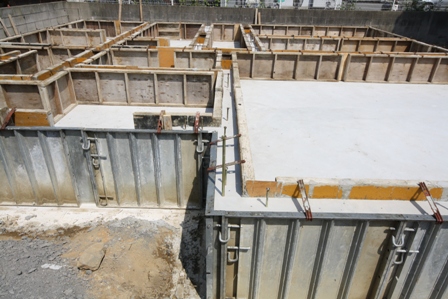

9/1(水) 基礎完成

立派な基礎が完成しました。夏の太陽を受けて、真っ白に輝いて見えますね。





配管工事も始まっていました。当社のテクノストラクチャー住宅は、長期優良住宅仕様が

標準ですので「サヤ管配管」になっています。





 コンクリートに直接パイプを埋めてしまうと

 メンテナンスが大変ですよね。



 ですので、コンクリートの中に大きめのパイプを

 入れて、その中に上下水道の管を入れます。



 将来的に配管を取り替えたりする場合、大掛かりな

 工事をしなくてすみます。







                                                    先頭に戻る



9/9(木) 上棟 New

台風の接近に伴い、予定していた9/7の上棟は2日延期となりました。

工事の安全と質の良い家づくりのため、工事内容は天候に左右される事が多々あります。





上棟当日は晴天でした。大工さん達が手際よく工事を進めて行きます。

この施工のしやすさ(=速さ)も、テクノストラクチャー工法の特徴です。





棟梁が幣串を上げます。小屋裏から、末永くこの家を見守ってくれる事でしょう。





                                                    先頭に戻る



9/15(水) 社内金物検査 New

仮の筋交い(すじかい)が外され、本筋交いが施工されていました。この筋交いの

方向や量なども、パナソニック電工が構造計算によって算出してくれるんです。



そんな現場に、丸良スタッフ2人の姿を発見! 何をしているんでしょう・・・。



パナソニック電工の構造(金物)検査を前にした、社内検査が実施されていました。

1箇所ずつドリフトピンやボルトの施工チェックを行っていきます。



各検査は、高い施工品質を保つ為には欠かせないチェック項目です。パナソニック電工からの検査は翌日だそうです。これだけチェックしていれば、パーフェクト間違いなしですね。





工事状況の進み具合を見てみましょう。

屋根の上には、施工待ちの瓦がズラリと並んでいます。





少し暗くて分かりにくいですが、もうすぐ窓枠が取り付けられるようです。





                                                    先頭に戻る



9/24(金) 防水シート・断熱材



雨や湿気から建物を守る、防水シートが施工されました。



胴縁という、外壁の下地になる木材が、壁に垂直に施工されています。

下の方はオレンジ色をしていますね。これは、シロアリ等の害虫から家を守るための

防蟻処理をしている為、このような色になっています。





中の様子を覗いてみると、床材の施工が終わり、壁には断熱材が施工されていました。





長期優良住宅仕様の家ですので、断熱材がパンパンに入っています。

冬は暖かく。夏は涼しく、快適な室内環境を生み出してくれます。





                                                    先頭に戻る



10/19(金) 大工作業終了

大工さんの作業が終了したとの事で、現場に行ってきました。

外壁材の施工が終わり、足場が撤去されています。

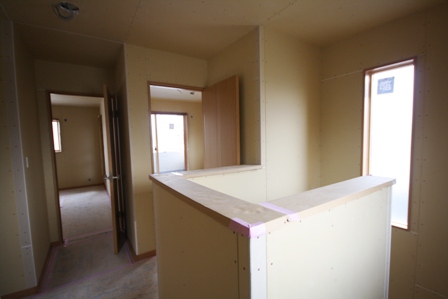

プラスターボードが施工されていました。今日からクロス工事が始まるようです。





リビングにて。壁に、何か見覚えのない物が付いています。





住み慣れた家に刻んだ、お子様の成長記録のようです。

家を解体する前に撤去して、保管しておいたのでしょうか。

新しい住まいで、貴重な想い出をこれからも受け継いでいってくれる事でしょう。





バルコニーには、手すりを取り付けるための金具が設置されていました。



                                                    先頭に戻る



11/8(月) 社内検査

工事中だった室内が綺麗になり、本日は社内検査が行われていました。

工務課長、監査役、監督、営業・・・総勢6名で、一気にチェックしていきます。





図面どおりに施工されていますか? また、汚れなどはないでしょうか。

厳しいチェックの末、大きな手直しは無し!と判定されたそうです。ホッと一息の工務さん。



竣工した建物の写真は、後日掲載させて頂こうと思います。

                                                    先頭に戻る



11/9(火) 竣工



社内検査と前後しましたが、美装が終わって綺麗になった室内を覗いてみましょう。





LDKの照明は全てダウンライトです。

前のお家から持って来たシーリングファンが付いています。



和室の変わりに、キッチン脇にはフリースペースを設けています。



バルコニーには主寝室の他、もう1方向から出られるようになっていました。

今月末にはお引渡しだそうです。

仮住まいの引越しなどがあり大変な時期でもありますが、新生活が楽しみですね。

                                                    先頭に戻る



11/20(土) 引渡式

いよいよお引渡しの日を迎えたM様ご家族。





担当営業が祝辞を読み上げます。

その間 弟さんは、テープカットのリボンに夢中のご様子でした。



奥様がご主人様にメッセージカードを渡し、ご主人様からは花束をプレゼント。





竣工おめでとうございます。

これから始まる新生活を、楽しいものにしていって下さいね。
